朔城区100MW光伏储能项目建设单位为国能朔州新能源有限公司,是山西省2021年度保障性并网建设项目,项目总投资5.6776亿元,占地3020亩,新建一座220kV变电站。项目建设地位于朔州市朔城区神头镇马邑村东北神头二电厂马邑灰场。
项目于2022年3月9日开工,主要参建单位为监理单位国能电力技术工程有限公司,勘察、设计单位中国能源建设集团江苏省电力设计院有限公司、山西佳华电力工程设计有限公司,施工单位西格码电气股份有限公司。
截至目前设备到货情况:光伏组件100MW全部到货1714占100%;集中式逆变器到货32台,占100%;固定支架到货4200套,占100%。预制管桩到货27510根,占72.05%,接入吉庄变电站对侧设备GIS已到货,主变已到货,送出线路塔材已全部到货,升压站AIS设备已到货,35kV开关柜已到货,避雷器、电压互感器、电流互感器设备已到货,二次设备保护柜已全部到货。
1.截至目前形象进度完成:
光伏场区:预制管桩打桩26946根,完成率:71.29%;光伏组件安装3003组,完成率:71.50%;光伏支架安装3003套,完成率:71.50%;箱逆变安装23台,完成率:71.88%;场区集电线路敷设23个区,完成率:71.88%;23台箱变一体机及内部集电线路试验完成,光伏场区到升压站集电线路敷设、连接完毕。
升压站:综合楼主体框架浇筑、室内电缆沟、墙体砌筑、屋面保温层安装、配电室墙体抹面、窗户安装、室内照明及暖通电源线路铺设、外墙抹面、地面铺设、消防系统安装、室内装饰装修等工作已全部完成;主变、断路器、避雷器、PT、SVG预制舱、35kV、380V开关柜蓄电池、站用变、出线隔离开关等一次设备安装完成;二次设备盘柜已全部就位,二次电缆敷设和接线完成;站内一次设备试验和二次设备单体调试传动完成;站内电气设备与省调、地调对点完成;通讯验收、线路参数测试完成;国网吉庄站二次保护设备联调完毕。
送出线路:220kV送出线路12基塔基础、杆塔组立、导线和OPGW光缆穿线、融通工作已全部完成。
项目已经于9月1日首次并网发电,在9月10日完成70%容量并网。
2.项目建设现场图片:

光伏区打桩组件安装

桑源站集控室 桑源站二次间

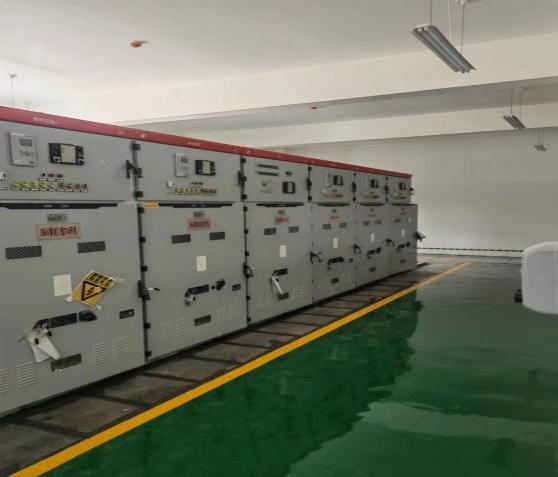

箱变一体机送电调试桑源站35kV配电室

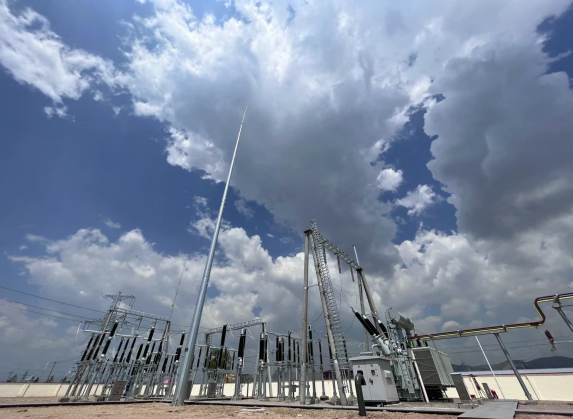

集电线路带电 桑源升压站全貌
